电送天边 阿拉善盟23个嘎查队部用上长明电

12月15日,随着塔木素嘎查队部10千伏变压器合闸成功,内蒙古电力集团阿拉善供电公司嘎查队部通电工程全部完工,阿拉善盟23个嘎查队部328户农牧民结束“看天用电”历史,用上了安全稳定的网电。

2024年,内蒙古自治区把行政村(嘎查)村委会(队部)通电工程列为重点工程之一,阿拉善盟段由内蒙古电力集团阿拉善供电公司承建。该公司认真贯彻落实自治区党委、政府工作部署,全力以赴,最大限度解决偏远行政村(嘎查)通网电需求,按照“力争全通,能快则快”的原则,克服阿拉善电网点多、线长、面广的电网特性,4月份可研、5月份备案、8月底正式开工、12月份完成阿拉善盟嘎查队部通电工程。

本次通电工程时间紧、任务重、难度高,需协调解决的问题多,该公司重点抓好统筹推进和组织协调,加强项目建设全过程管理,研究制定《阿拉善供电公司2024年基建工程领导班子包联方案》,确保责任层层传导落实。

任务下达以来,认真摸排全盟未通电行政村(嘎查)情况,仔细研究通网电方案和可行性,提出整体工作方案。成立通电工程项目团队,前后40余次,奔波往返1万余千米对各个行政村的地形、地貌、气候等自然条件以及嘎查村委会、农牧民用电需求进行详细的现场勘查和调研。对于沿线分散牧户本着“应并尽并、应接尽接”的原则,全力实现网电到户,惠及民生。认真组织做好前期的项目核准、项目勘察、组织机构建设、管理制度制定、施工建设规划、场地清理整理等环节的相关准备,并派遣专人前往物资供应地进行对接督促,确保工程物资按时按点按期到位,为工程顺利推进完成保驾护航。

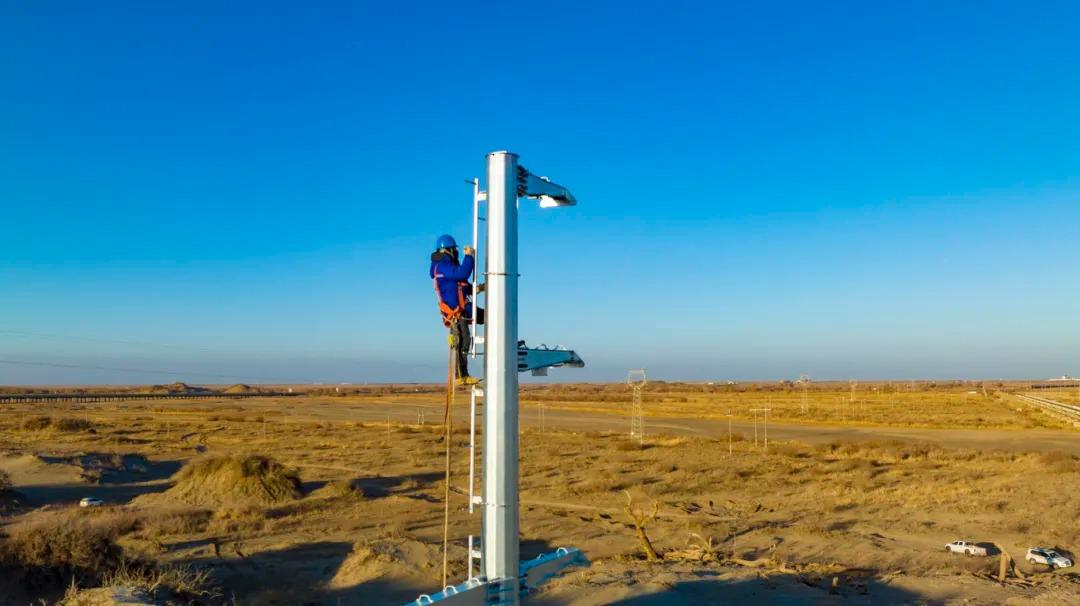

本次工程91%的施工地点位于沙漠腹地,其中还有沼泽这类特殊地理环境,该公司克服气候条件恶劣、地质环境复杂、交通运输不便等不利条件全力推进施工进度,安排专人驻扎现场20余天,确保如期通电。

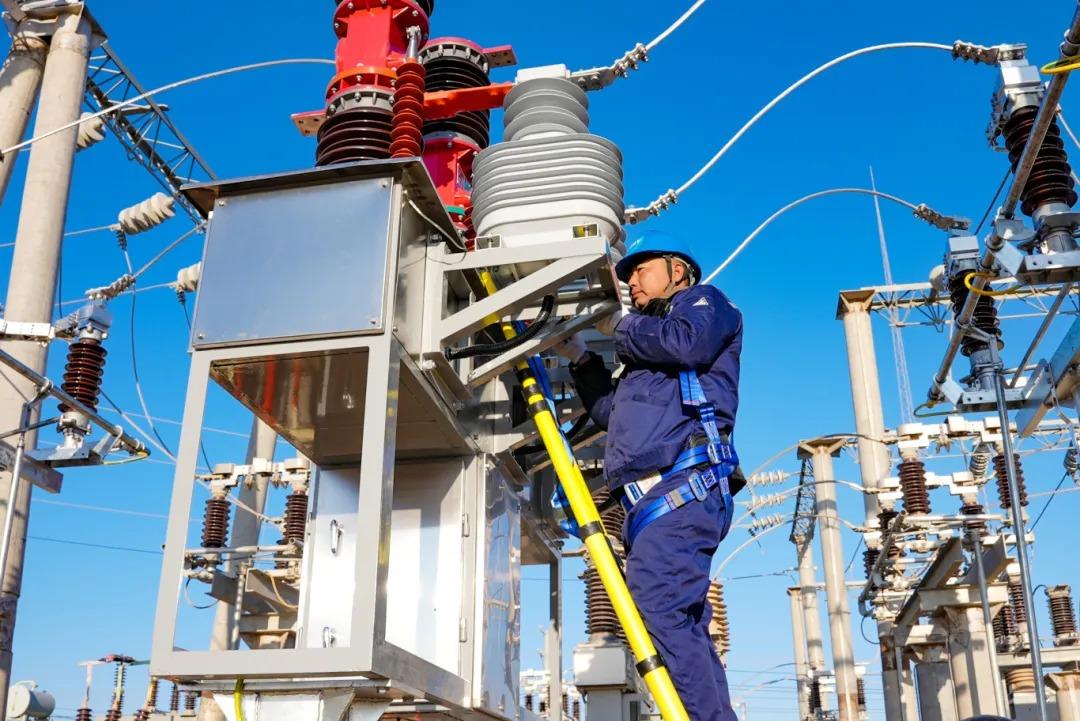

据了解。阿拉善盟嘎查队部通电工程总投资2.09亿元,自2024年8月下旬开工建设以来,新建35千伏线路193千米、10千伏线路812千米、0.4千伏线路84千米,新建35千伏简易变电站2座、35千伏/0.4千伏变压器37台、立杆1431基。为阿左旗、阿右旗、额济纳旗及孪井滩生态移民示范区23个行政村(嘎查)村委会(队部)及沿线328户农牧民通上网电。

据了解,2024年内蒙古电力集团共投资3亿元,对锡林郭勒、巴彦淖尔、阿拉善地区的77个村(嘎查)(队部)通网电,截至目前,已全部完工。
