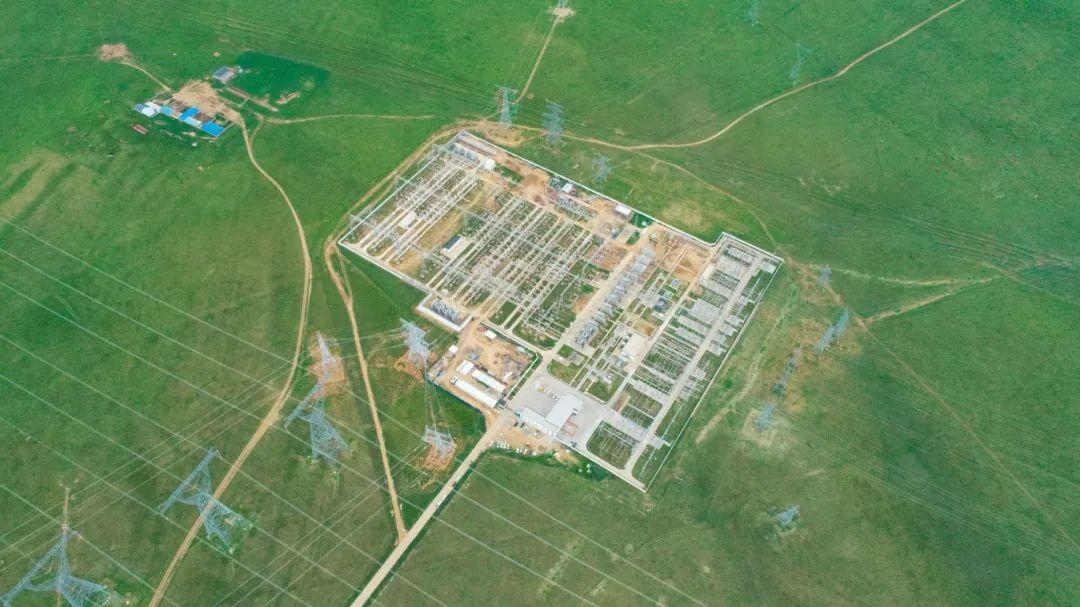

塔拉500千伏变电站主变扩建工程加速推进

8月5日,在内蒙古电力集团锡林郭勒超高压供电公司塔拉500千伏变电站主变扩建工程现场,机械轰鸣、焊花飞溅,一派繁忙而有序的施工景象。工程自开工以来,始终将“安全为先、高效推进、有序管理”作为核心目标,通过科学谋划与高效协同,全力加快建设步伐。目前,工程已全面进入设备安装阶段,并顺利完成塔锡I线倒间隔等关键投产准备工作。

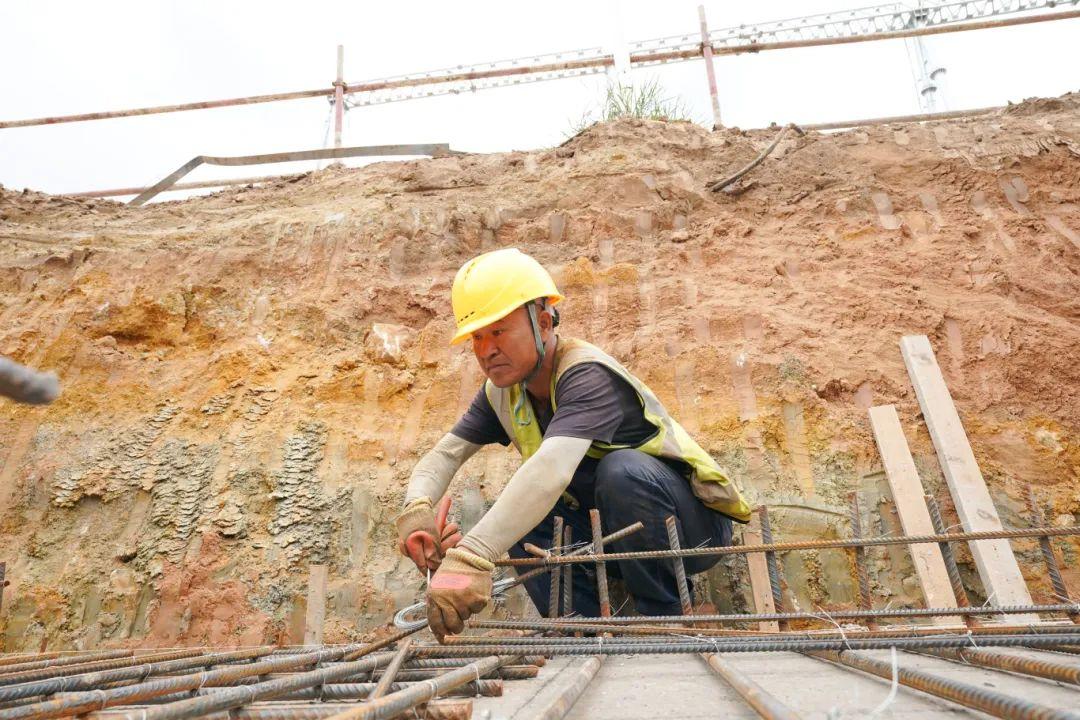

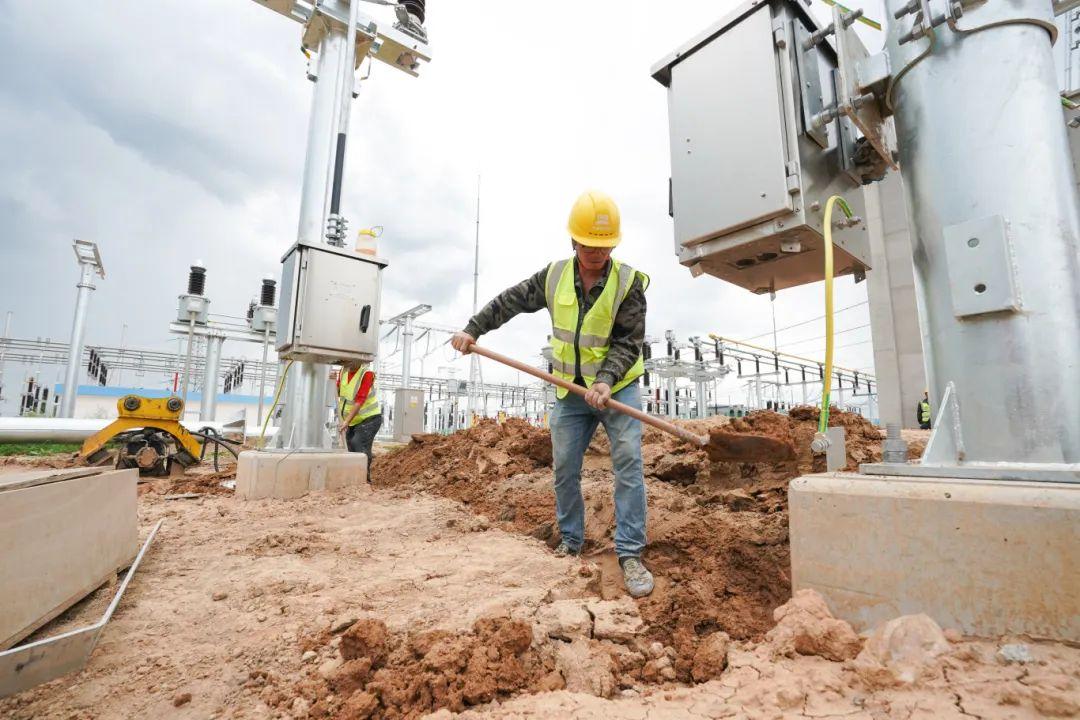

该公司坚持“谋定后动”,系统梳理建设流程,细化分解任务节点,科学排定施工计划。针对塔锡线倒间隔实施及主变基础与架构端撑施工可能存在的“交叉冲突”难题,提前制定解决方案。面对运行逾20年老站地下管线复杂的情况,工程在确保站内运行设备安全稳定的前提下,对所有开挖区域实施人工探挖,并对探明的电缆、光缆采取周密保护措施。针对站址地质条件不良及今年降雨偏多导致汛情严重的问题,所有基础均严格执行换填处理与夯实工艺,确保地基稳固可靠。

作为电网发展的关键工程,塔拉500千伏变电站主变扩建项目投产后,将成为地区新能源发展的重要支撑,为250兆瓦新能源安全稳定汇集送出创造条件,同时进一步增强地区电网网架结构,显著提升供电可靠性。下一步,该公司将全力以赴保障工程安全高效推进,确保项目如期于11月份建成投产。
