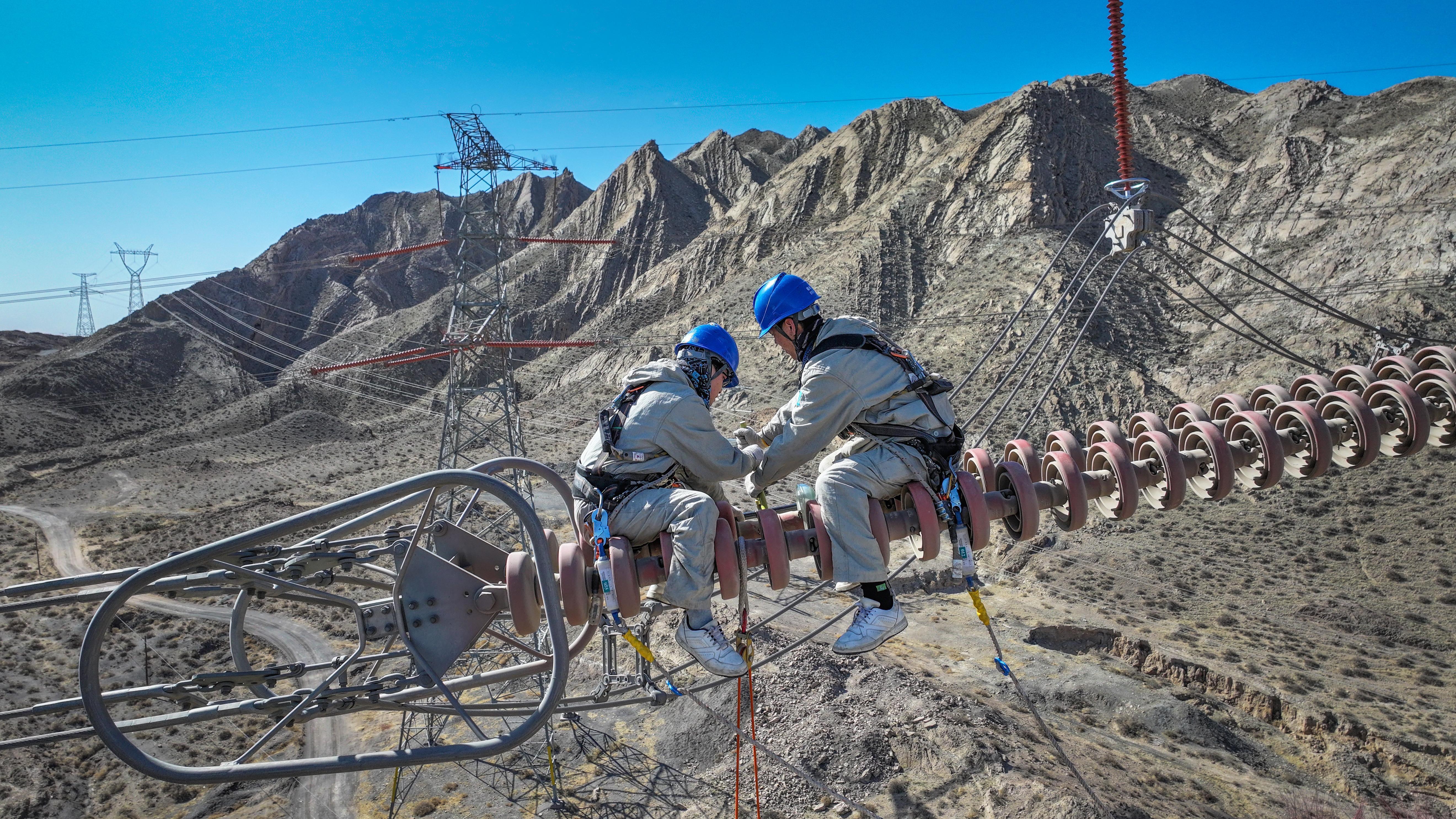

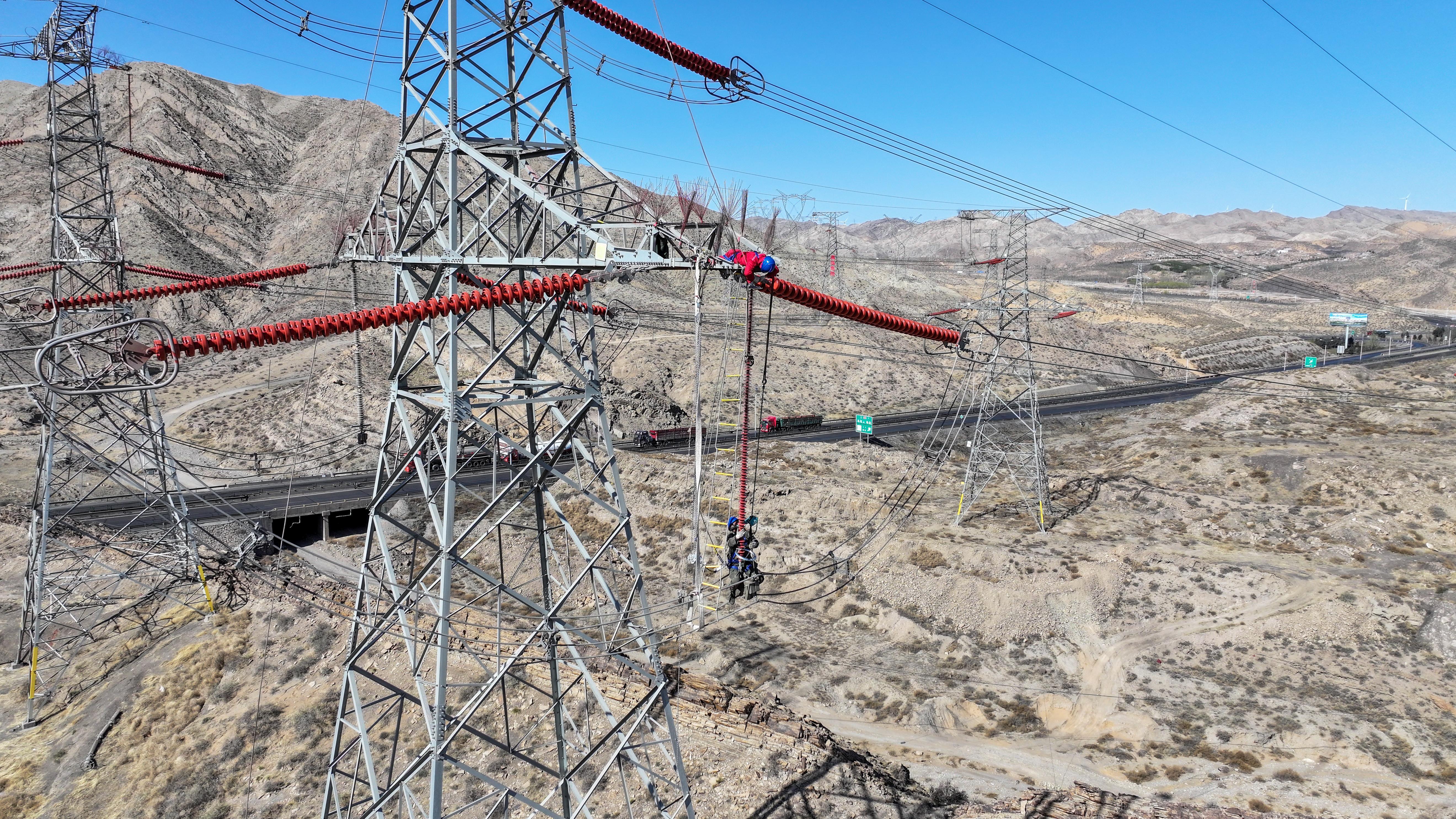

4月14日,在乌海超高压供电公司500千伏吉远二线检修现场热火朝天,一片繁忙,作业人员在百米高空中对线路进行全面“体检”。

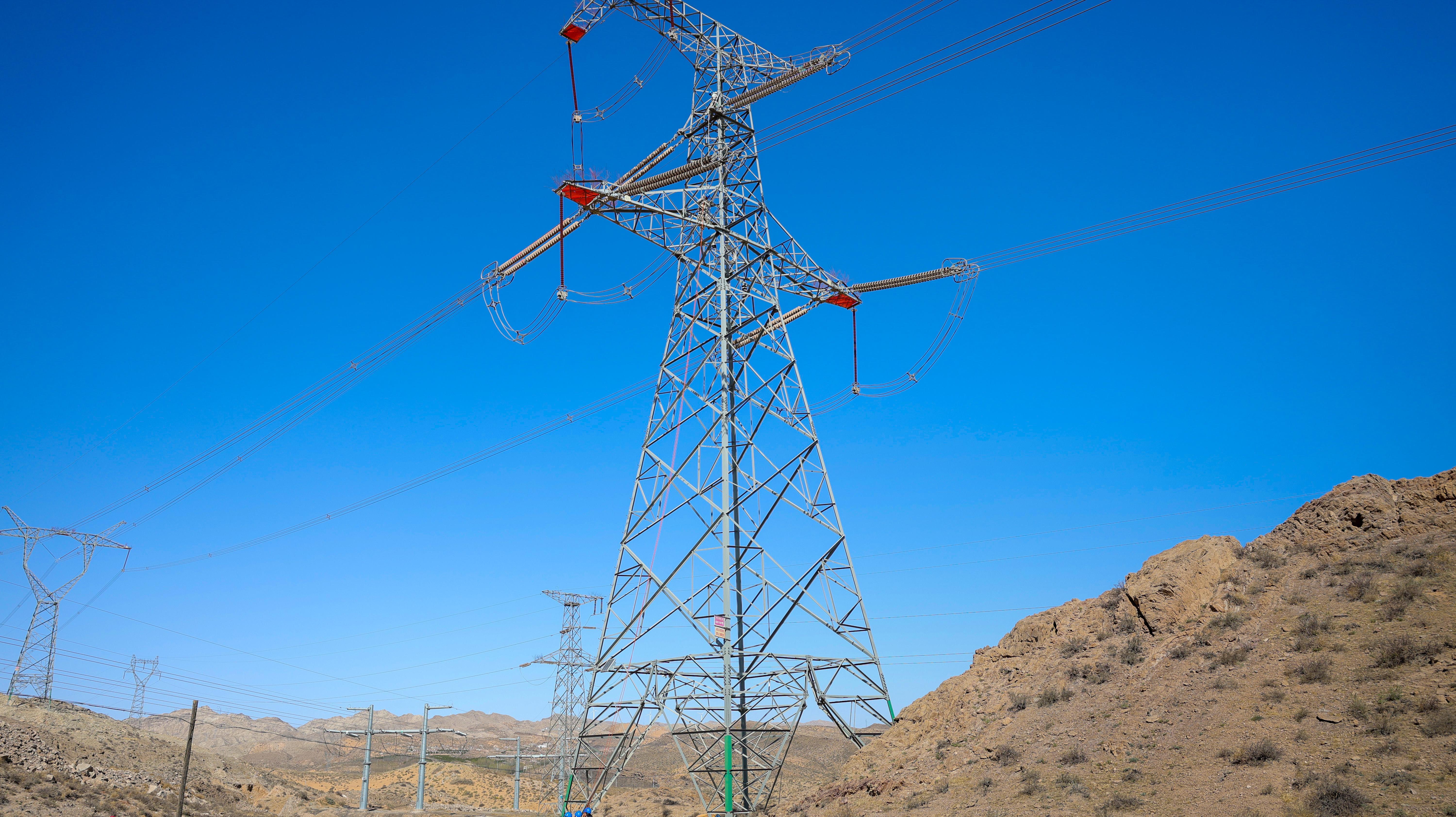

500千伏吉远双回线位于阿拉善地势陡峭的大山和荒漠之中,两条线路全长246.096公里,铁塔609基。本次检修历时15天,包含消缺、预试、绝缘子单改双、棒瓷绝缘子更换、防污闪涂料喷涂等多项作业项目,线路检修后将有效提升区域电网设备安全运行水平,为迎峰度夏期间电力供应做好充足准备。
复杂的地形地貌和近期持续的低温大风天气以及检修任务战线长、地点散、时间紧、任务重、人员多等现实问题成为检修工作的一大“拦路虎”。面对艰巨任务,该公司主动作为,迎难而上,现场成立停电指挥部,下设9个工作小组,并结合以往的检修工作经验和线路的自身特点,认真梳理检修工作内容、扎实开展现场勘查,数次审核修改停电检修作业方案和施工方案,制定保障安全的各项组织、安全、技术措施,严格落实“管住源头、管住计划、管住队伍、管住人员、管住现场”。
此外,为加强作业人员专业素质,该公司组织开展现场作业班前会,通过安全培训教育、作业技术指导,重点针对误登杆塔、感应电伤人和高空坠落风险制定专项防控措施;同时围绕单改双及棒瓷绝缘子更换施工项目,对安全质量监督小组开展全流程安全质量监督培训,明确作业标准、风险控制措施及质量要求,并针对现场提出的技术问题及时协调解决,确保施工安全与质量管控同步落实。
在本次检修工作中,无人机等高科技工具应用大幅增加。从现场勘察到材料运输,从过程管控到竣工验收,工作人员充分利用无人机机动性强、灵活度高的优势,极大提高了工作质量和效率。
据悉,本次停电检修按照计划完成棒瓷绝缘子更换、防污闪材料喷涂、绝缘子瓷瓶清扫、塔耐张线夹螺栓紧固、塔绝缘子单改双以及消除缺陷156项。
