踏秋提速!乌海“超级蓄电池”建设不松劲

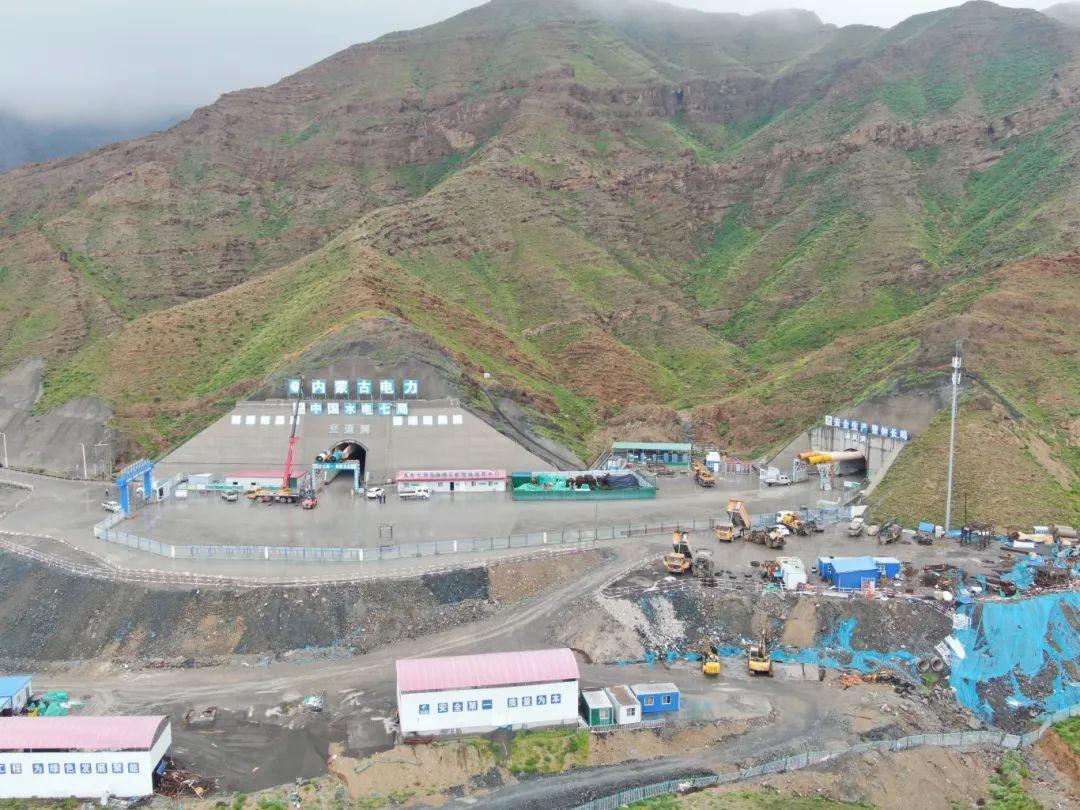

在乌海的甘德尔山深处,内蒙古电力集团自主建设的首座抽水蓄能电站——乌海抽水蓄能电站正在争分夺秒建设,1300余名施工人员、300余台机械设备奋战在施工一线,攻坚克难、紧抓快干,奋力夺取项目建设“秋收硕果”。

乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,项目总投资约83.39亿元,总装机容量为120万千瓦,额定水头为411米,设计年发电量约为20.08亿千瓦时,具有调峰填谷、调频、调相、储能、紧急事故备用、黑启动六大功能。

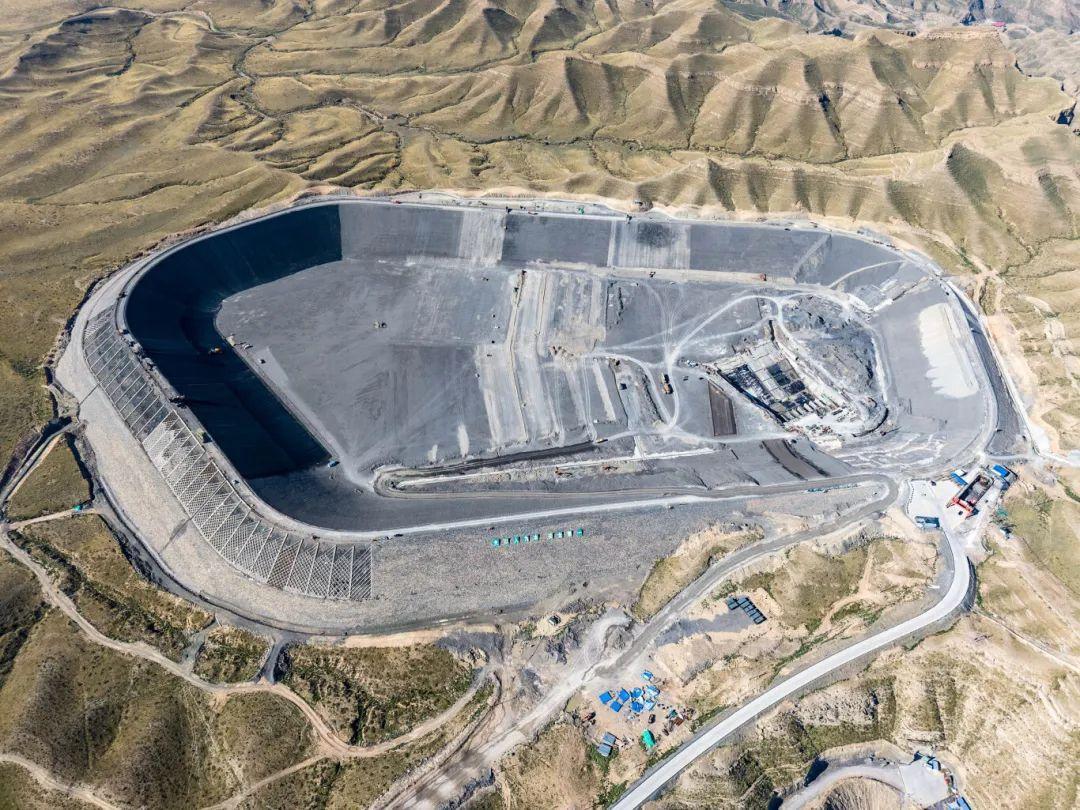

上水库已全面进入防渗体系施工阶段,正在进行沥青混凝土防渗面板摊铺、进出水口混凝土浇筑、引水系统斜井扩挖、压力钢管安装等施工。按照计划,上水库预计2026年8月完成沥青混凝土防渗面板摊铺施工,同年10月下闸蓄水。

下水库已完成环库路高边坡开挖支护、库盆及进出水口开挖和坝体填筑等施工,正在进行库盆沥青混凝土防渗面板摊铺、进出水口和竖井混凝土浇筑等施工。按照计划,下水库预计2026年8月底完成沥青混凝土防渗面板摊铺施工,同年9月下闸蓄水。

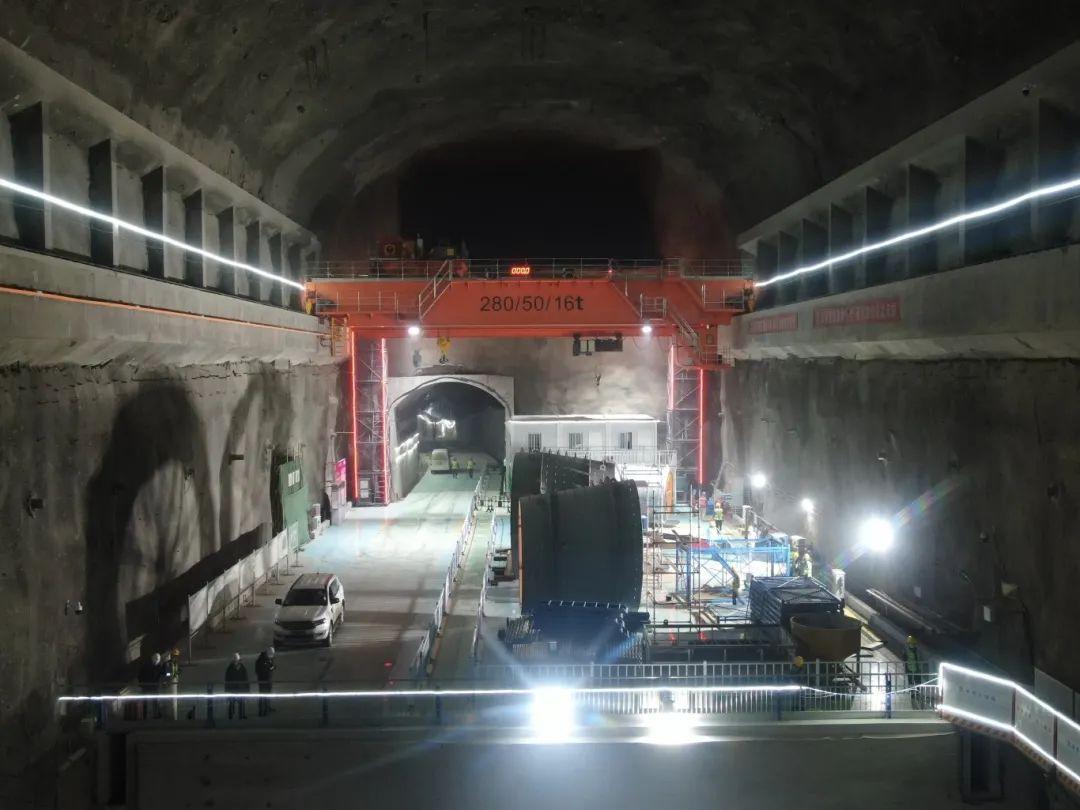

地下厂房已完成开挖施工,全面转入结构混凝土施工和机电设备安装阶段。主厂房正在进行钢筋安装、尾水管组焊等施工。按照计划,地下厂房预计8月中旬开始安装1号机组尾水管,12月完成首台机组座环蜗壳安装;预计2026年7月完成首台机组发电机层混凝土浇筑。

作为电站输水系统重要组成部分的引水系统,目前正在进行上斜井压力钢管安装和下斜井开挖支护施工。按照计划,引水系统预计2025年年内完成两条上斜井压力钢管安装和两条下斜井开挖支护施工。

乌海抽水蓄能电站建成投用后,将为内蒙古电网提供优质的调峰电力,有效改善电网供电质量,促进蒙西地区大规模风力、光伏发电并网消纳,每年最多可消纳新能源电量约26.77亿千瓦时,每年减少二氧化碳排放约85.05万吨、减少标煤消耗约35.86万吨,将为乌海市推动能源绿色低碳转型,为自治区实现“两率先”“两超过”目标、构建以新能源为主体的新型电力系统提供有力支撑。
