5月21日16时19分,随着杨圪塄线63号分支断路器合闸成功,包头市杨圪塄矿区居民电力配套设施专项治理工程全面竣工,为矿区留守村民送上“安心电”。

包头市沙尔沁镇杨圪塄矿区现有133户村民,分散居住在杨圪塄生活区及葫芦园、石灰沟、前坝村等五个村。2016年以前,村民生活用电由矿权企业自有供电线路接带,2016年矿权企业去产能后,企业开始租用第三方电气设备供应村民生活用电。2019年,杨圪塄矿区被列入地质环境治理区。

76岁的奥广亮老人和老伴居住在前坝村,他曾是煤矿矿工,如今养殖着200多只羊,谈起以往的用电情况,老人表示:“原来用的是矿上的电,刮风打雷就停电了,水抽不上来,人们还得拿桶去山里背水,手机也没信号,生活不方便,很多人都搬走了。”村民以往使用的变压器和电力线路运行时间超过20年,金具横担腐蚀严重,低压线路线径细,存在安全隐患,且后期报装客户无法接入。

在了解到杨圪塄矿区居民的用电难题后,内蒙古电力集团包头供电公司按照内蒙古电力集团及包头市安排部署,全面启动了杨圪塄矿区居民电力配套设施专项治理工程。工程自2025年1月20日开工,克服线路路径险峻陡峭施工难度大、冬季施工有效工期短等困难,

⊙新建10千伏线路10.5千米,

⊙ 0.4千伏线路6.5千米,

⊙新装变压器6台,

⊙安装柱上断路器2台。

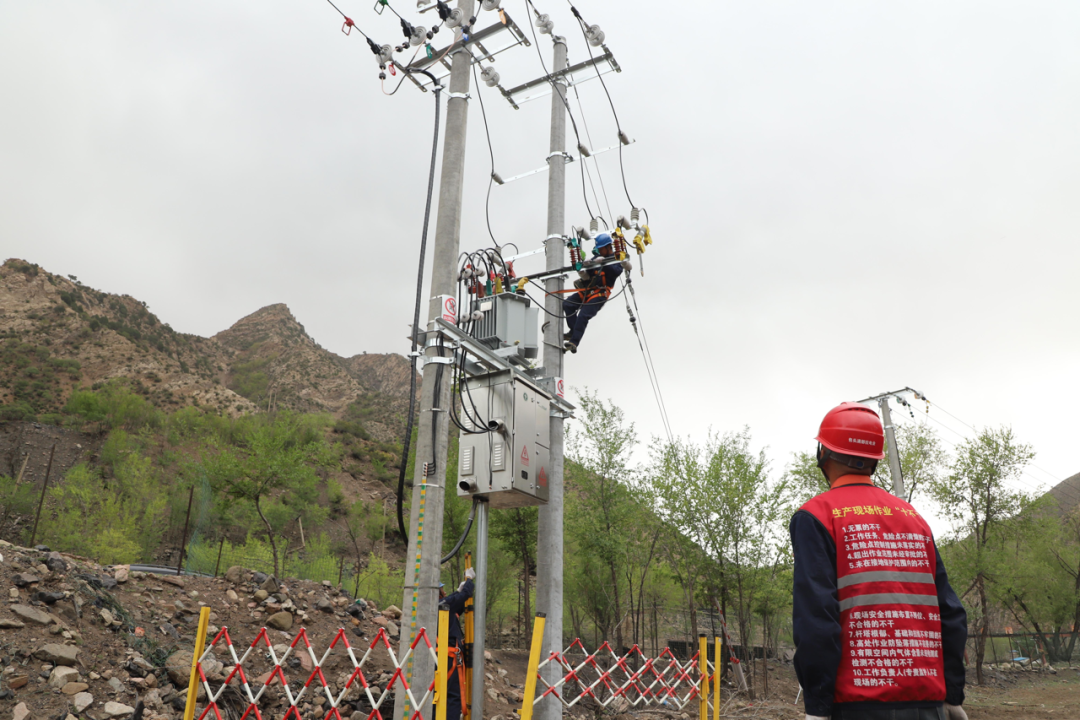

“这里地形复杂,没有路,车进不来,施工材料运不上去,只能边修路边架线。”现场负责人刘斌指着山顶的线路杆塔说:“这段线路是最困难的一段,只能从这里上山,用索道把施工材料传送上去。”

山地施工不仅困难重重,现场安全管理更是重中之重。为保障工程的顺利实施,该公司积极配合设计单位多次展开现场勘查,充分了解居民的用电现状和需求,反复研究论证,选取最优设计方案。相关单位密切配合、亮旗攻坚,多个部门通力协作、优化流程,确保施工物料按时足量供应到位,23名党员干部在工程攻坚期驻守施工现场2个月,保障了工程的安全有序推进。

如今,巍然屹立的杆塔、纵横交织的银线跨越山间,织起安全可靠的电网,将133户矿区居民紧紧相连。山下,崭新的变压器、整齐的线路与曾经老旧线路形成鲜明对比。下一步,该公司将坚决抗牢国企政治、社会、经济“三大责任”,持续优化电网结构、加快网架建设,持续提升居民客户电力获得感和满意度,为包头地区经济社会高质量发展提供强劲的电力引擎。
