4月25日22时27分,随着内蒙古电力集团巴彦淖尔供电公司双庙110千伏变电站内162沙庙线断路器精准合闸,沙金套海48兆瓦分散式风电项目正式并网发电。11台巨型风力发电机组在沙金套海苏木广袤原野上缓缓启动,银白色的叶片随风舒展,将清洁“绿电”源源不断注入内蒙古电网。
作为内蒙古电力集团2025年首个建成投运的分散式风电送出工程,该项目以超预期的建设速度刷新纪录,较里程碑计划提前30天完成,以亮眼的“加速度”为地区能源结构优化和绿色低碳转型提供了有力支撑。
在巴彦淖尔杭锦后旗双庙镇,总投资4865万元的沙金套海48兆瓦分散式风电送出工程,如一条绿色能源动脉,自双庙110千伏变电站启程,以新建1回出线间隔、38千米输电线路的硬核架构,构建起清洁能源输送的高速通道。面对工程建设的重重挑战,巴彦淖尔供电公司以攻坚之志破局开路。
在前期筹备阶段,精准摸排线路路径,科学编制施工方案,创新采用“变电先行、线路跟进”的协同模式,为项目建设按下“加速键”。
施工过程中,线路穿越国家森林公园、林地和草原等生态敏感区域,审批手续繁杂,公司成立专项攻坚小组,多方协调、高效推进,成功打通手续办理堵点;寒冬施工期,三个标段同步作业,以标准化管理和精细化运维保障工程安全有序推进,历时近六个月,于4月17日实现全线贯通。

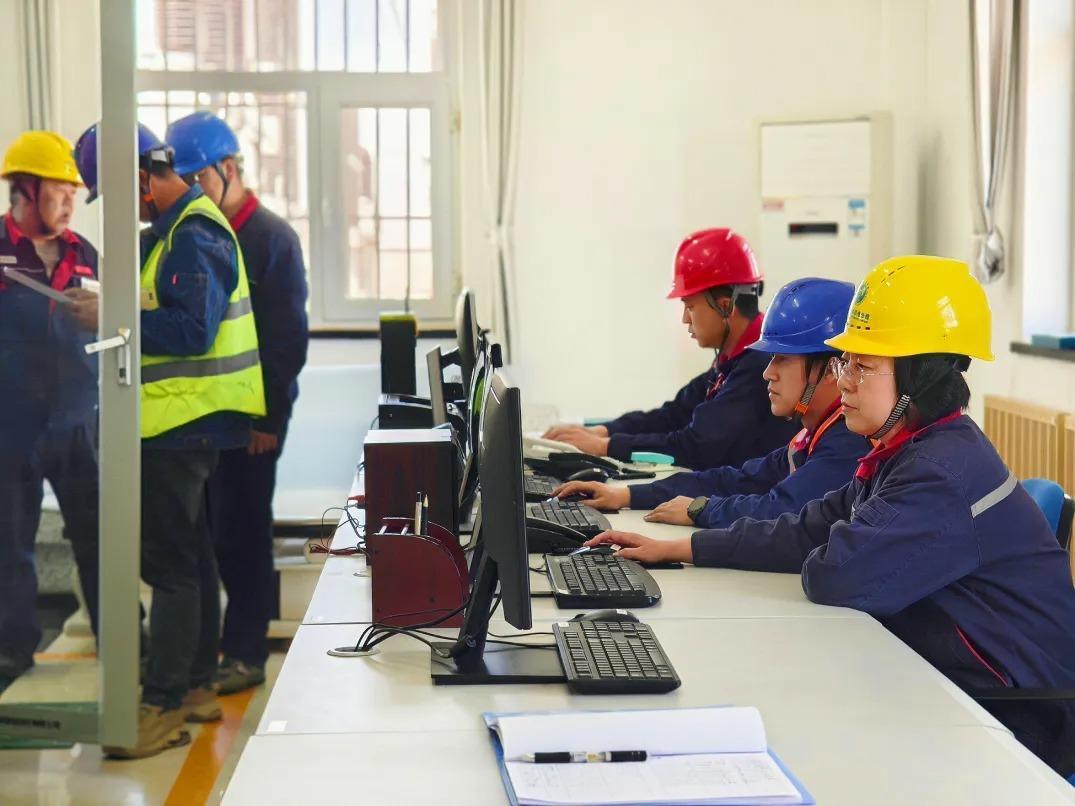

投运前,继电保护、高压试验、变电、输电等多专业人员协同作战,提前介入、逐项消缺,以“零缺陷投运、零故障上岗”的严苛标准,确保工程于4月25日具备送电条件。
工程投运后,预计每年可输送1.42亿度绿电,相当于节约标准煤4.34万吨,减少二氧化碳排放3.49万吨、二氧化硫846吨、碳粉尘492吨。
