库沙500千伏输变电工程“开足马力”

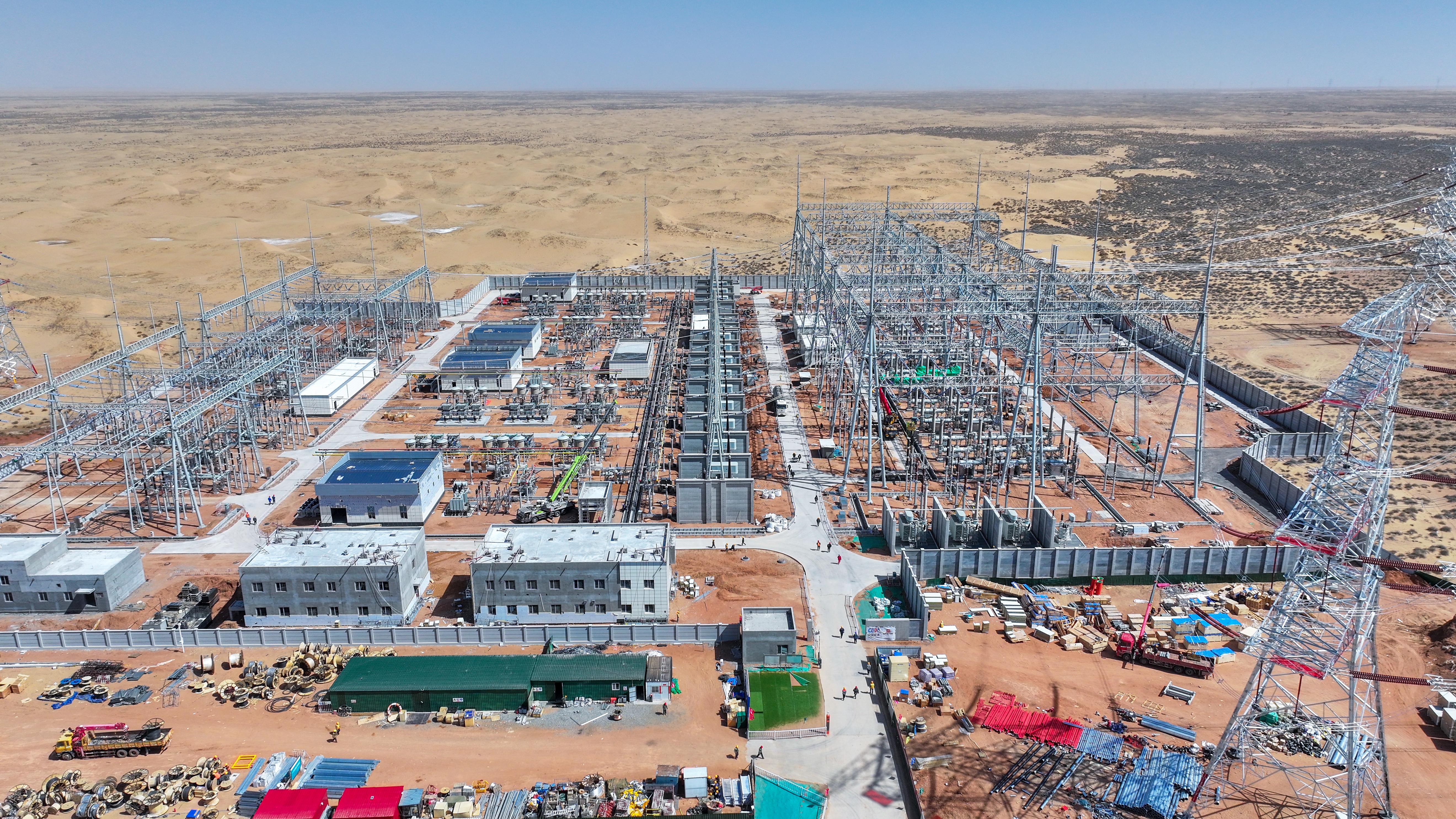

3月31日,在库沙500千伏输变电工程现场,机器轰鸣、工程车辆穿梭不停,390余名工作人员奋战在建设一线,呈现一派热火朝天的繁忙景象。目前,该工程输电线路已全部贯通,变电站土建施工完成86%、设备安装完成75%,按照计划,该工程于5月20日具备启动条件。

据了解,库沙500千伏输变电工程计划总投资7.79亿元,新建4台1200兆伏安主变压器、500千伏出线4回、220千伏出线4回。该工程建成后可以满足鄂尔多斯库布齐地区大规模新能源开发汇集送出需求,对优化电网布局,提高地区新能源消纳水平具有重大意义。

为保障工程按期投产,该公司早谋划、细部署,细致梳理进度计划安排,每日召开进度调度会,协调施工进度滞后内容。及时调配资源,将施工现场划分为4个独立区域,采取平行施工方式,土建、安装、调试同步交叉作业。组织检修、运维等验收小组全程驻场随工验收,提前3个月启动隐蔽工程预验收,确保工程平稳有序推进。
