开春奋进!全力推进汇能长滩电厂扩建接网工程

随着春季施工黄金期来临,内蒙古电力集团薛家湾供电公司承建的汇能长滩电厂2台66万千瓦煤电一体化扩建项目配套接网工程(“796”煤电送出项目)全面进入复工复产阶段。

全力冲刺投产节点

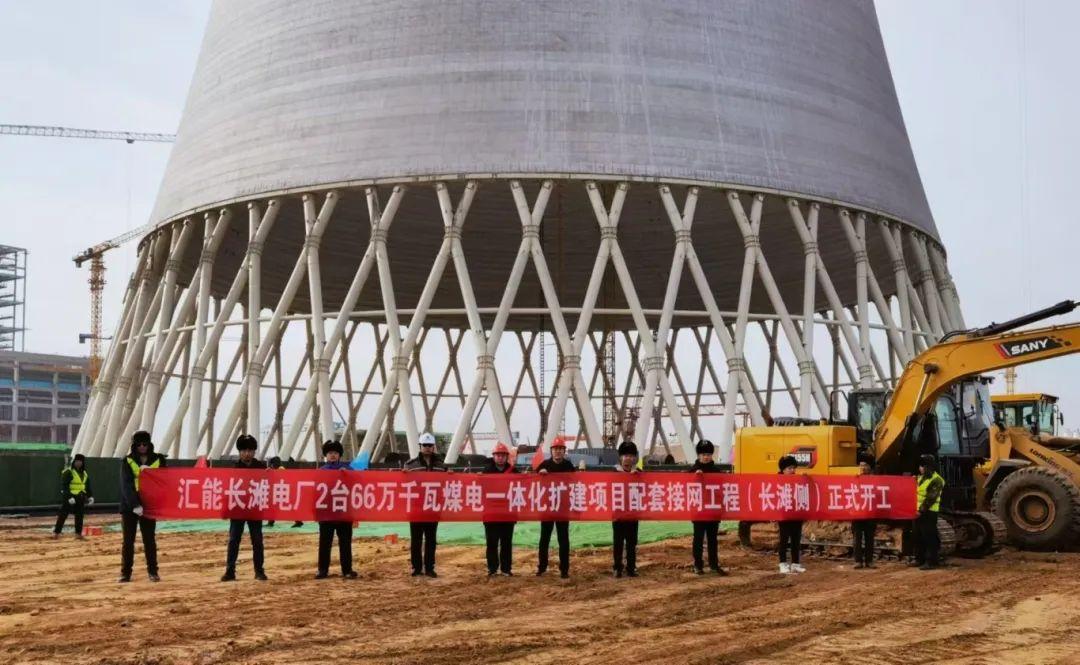

汇能长滩电厂扩建接网工程于2024年11月开工,项目拟用地总规模3.0268公顷,塔基数204基。当前,土地协调、青苗补偿、临时用地手续等工作正在全力推进。土建工程上,线路基础施工已于2月28日全面复工,计划第二三季度陆续完成全部杆塔基础浇筑、启动铁塔组立及导线架设等。

打造生态友好工程

该公司组建党员先锋队深入施工现场,充分考虑矿区、基本农田、跨越黄河等环境敏感因素,提出创新性施工方案,尽量避让生态脆弱区域,最大程度减少对周边生态的影响。对于施工产生的废弃物,制定详细分类处理流程,严格按照环保要求进行分类处理和回收利用。同时,以党员为核心组建志愿服务队,积极参与当地的植树造林活动,助力提升区域植被覆盖率。

汇聚项目推进合力

同内蒙古自治区能源局、水利厅及地方政府紧密联动,多方协同为项目高效推进提供坚实保障。政策上,该工程于2024年7月2日取得自治区能源局核准批复,并纳入“十四五”电力规划重点项目,同年10月通过水土保持方案专项审批,确保合法合规推进。资金上,合理安排资金配置,总投资33527万元,以稳健的财务结构为项目建设提供有力支撑。技术上,运用高精度北斗定位、无人机巡检等科技手段优化线路路径,保障88.8千米工程路径全线畅通。

赋能能源转型发展

该项目建成后将打破汇能长滩电厂电力外送瓶颈,极大满足鄂尔多斯、呼和浩特等地用电增长需求,通过500千伏骨干网架增强蒙西电网外送能力,预计每年输送清洁电量超70亿千瓦时,减少标煤消耗约200万吨,大幅提升蒙西电网输电能力,推动能源结构优化升级,有力支撑区域新能源消纳与“绿电进京”工程,为内蒙古建设国家重要能源和战略资源基地注入强劲动力。
