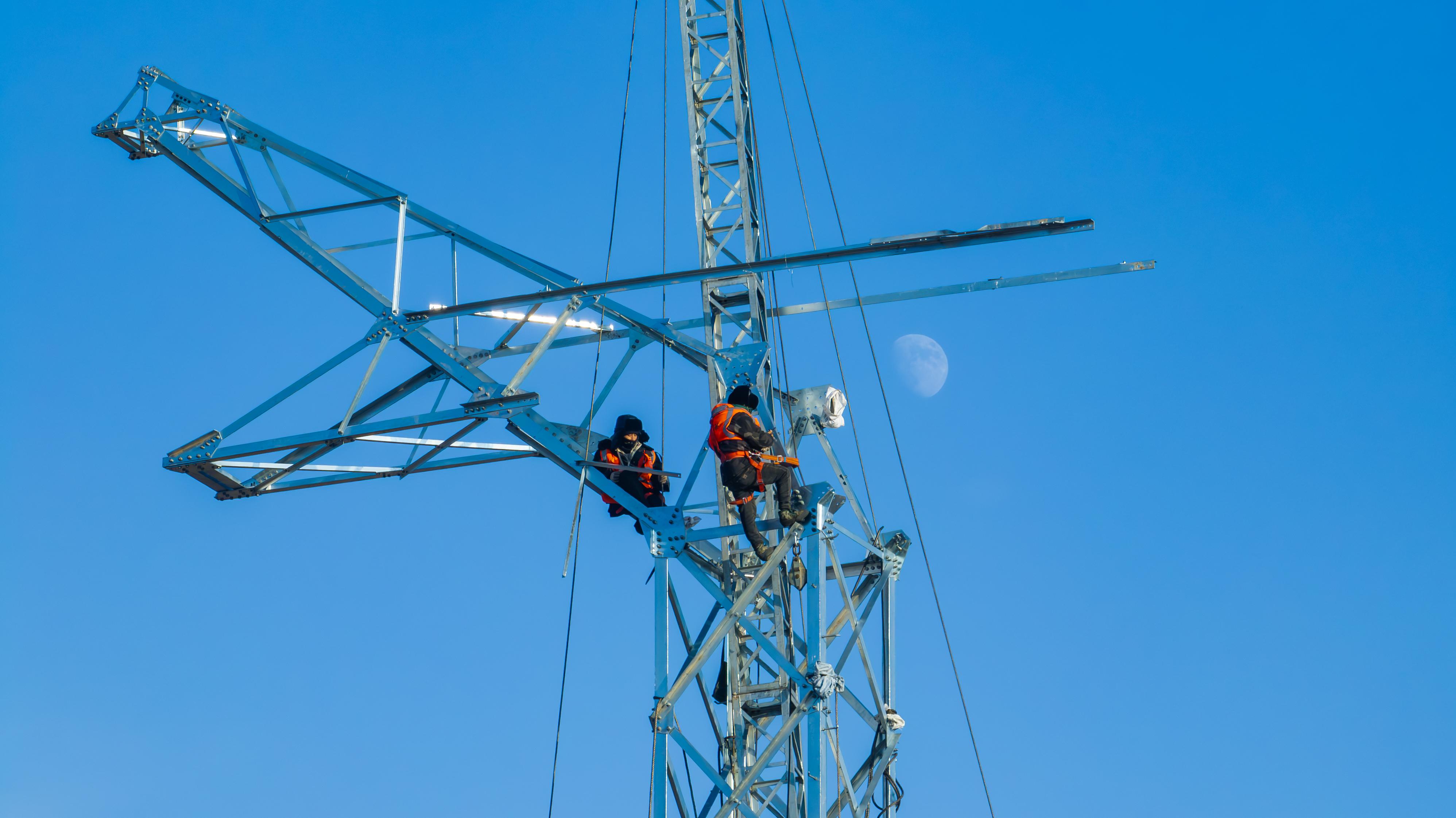

12月12日,呼和浩特供电公司新能源场站至雅达牧110千伏变电站双回110千伏线路7号塔完成组立,标志着“全国一体化算力网络”和林格尔数据中心集群绿色能源供给示范项目配套电网工程127基杆塔全部完成组立。
本工程于7月23开工,架空线路长度42.41千米,共计127基双回铁塔,已完成全部铁塔组立,完成32公里线路架设。新能源接网工程因部分铁塔、线路位于山区,存在陡峭山坡,道路狭窄蜿蜒曲折,施工机械无法到达,基础浇灌、组塔材料和施工器具只能依靠搭建索道运输至平均海拔200米-300米高的山顶,工作人员每天徒步往返施工现场。杆塔基础地质属于花岗岩类,开挖难度大,采用人工挖孔桩、抱杆组塔等方式推进基础浇筑和杆塔组立。工程采用EPC总承包模式、并采用业主监理一体化管理模式,极大的推进了工程建设进度。
全国一体化算力网络和林格尔数据中心集群绿色能源供给示范项目是自治区首个数据中心绿电替代项目,通过“风—光—储”一体化清洁能源供电方式,为和林格尔新区内4家数据中心用户提供绿色电力,提升数据中心绿电比例。该项目建成后,每年可节约标煤约19万吨,减少二氧化碳排放约64万吨,可推动自治区算力产业迈向高效、低碳、集约、循环的绿色高质量发展之路,助力国家实现“双碳”目标。
