【内蒙古新闻广播】太锡铁路内蒙古段全线通电

11月14日,太锡铁路配套供电工程8条220千伏输电线路全部完成送电。至此,太锡铁路内蒙古段的5座牵引站全部通电,锡林郭勒草原即将迈入动车时代。

11月14日凌晨4分,随着锡林郭勒供电公司220千伏太锡线的成功送电,历经495天紧张施工建设的太锡铁路配套供电工程8条220千伏输电线路全部完成送电。自此,分布在全长260.955公里的太锡铁路内蒙古段上的5座牵引站全部通电。

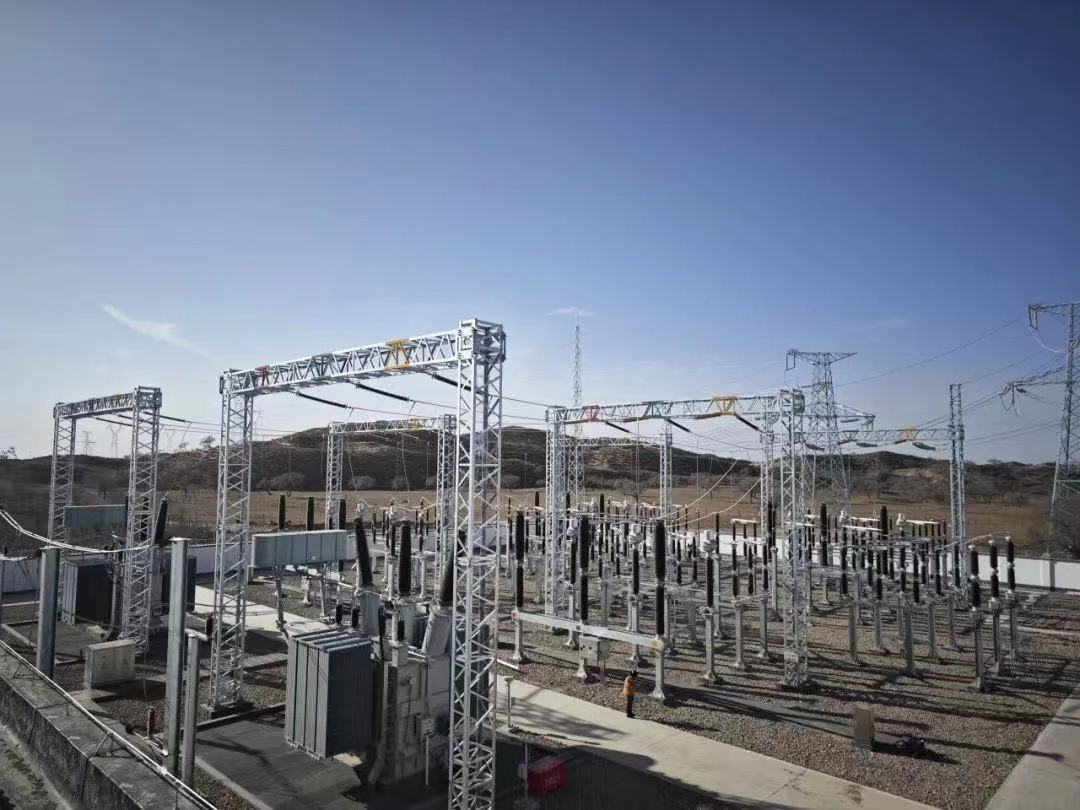

该配套供电工程总投资3.36亿元,涉及2座500千伏变电站和2座220千伏变电站的6个主变间隔扩建,配套建设220千伏线路8回,总长度255公里,铁塔766基,为太锡铁路5座牵引站提供可靠电源保障。

太锡铁路配套供电工程是近年来锡林郭勒供电公司承建的施工难度最大的工程之一。工程全线涉及跨越铁路、线路、公路等150余处。目前,太锡铁路内蒙古段5座牵引站提前具备“双电源”供电条件,为下一步铁路开展接触网送电、热滑试验等提供前提条件。
